• AFRIQUE DU NORD
  • AFRIQUE DE L’OUEST
  • AFRIQUE CENTRALE
  • AFRIQUE DE L’EST
  • International
Pas de résultats
Voir tous les Resultats
Conjonctures
L'infos économique et financière en temps réel
pub header
  • Gouvernance
  • Agro
  • Energie
  • Développement
  • Marchés Financiers
  • Hydrocarbures
  • Infrastructures
  • Investissements
  • Dossier
  • Plus
    • Assurances
    • Banques – Finances
    • Bois
    • Btp
    • Commerce
    • Coopération
    • Culture
    • Développement Durable
    • Devises
    • Droits
    • Economie
    • Elevage
    • Energie
    • Entreprises
    • Environnement
    • Finances Publiques
    • Formation
  • Gouvernance
  • Agro
  • Energie
  • Développement
  • Marchés Financiers
  • Hydrocarbures
  • Infrastructures
  • Investissements
  • Dossier
  • Plus
    • Assurances
    • Banques – Finances
    • Bois
    • Btp
    • Commerce
    • Coopération
    • Culture
    • Développement Durable
    • Devises
    • Droits
    • Economie
    • Elevage
    • Energie
    • Entreprises
    • Environnement
    • Finances Publiques
    • Formation
Pas de résultats
Voir tous les Resultats
Conjontures
L'infos économique et financière en temps réel
Pas de résultats
Voir tous les Resultats
Accueil Commerce

Gabon : Gabon Power Company fait le point sur le projet de construction de la centrale thermique au gaz dans la commune d’Owendo

Un atelier des parties prenantes sur le Projet de développement, de construction, d’exploitation et de maintenance de la centrale thermique au gaz dans la commune d’Owendo, s’est tenu le 11 mars dernier à Libreville.

SC par SC
mars 14, 2022
dans Commerce, Coopération, Développement, Développement Durable, Economie, Energie, Entreprises, Environnement, Finances, Gouvernance, Infrastructures, Intégration, International, Investissements, La Une, Sécurité, Transports - Logistics
0
DR.

DR.

0
PARTAGES
207
VUES
Share on FacebookShare on Twitter

Cette rencontre avait plusieurs objectifs. Donner un aperçu, édifier les parties prenantes sur les différentes phases du projet et son développement. Et enfin, recueillir leurs commentaires sur le projet.

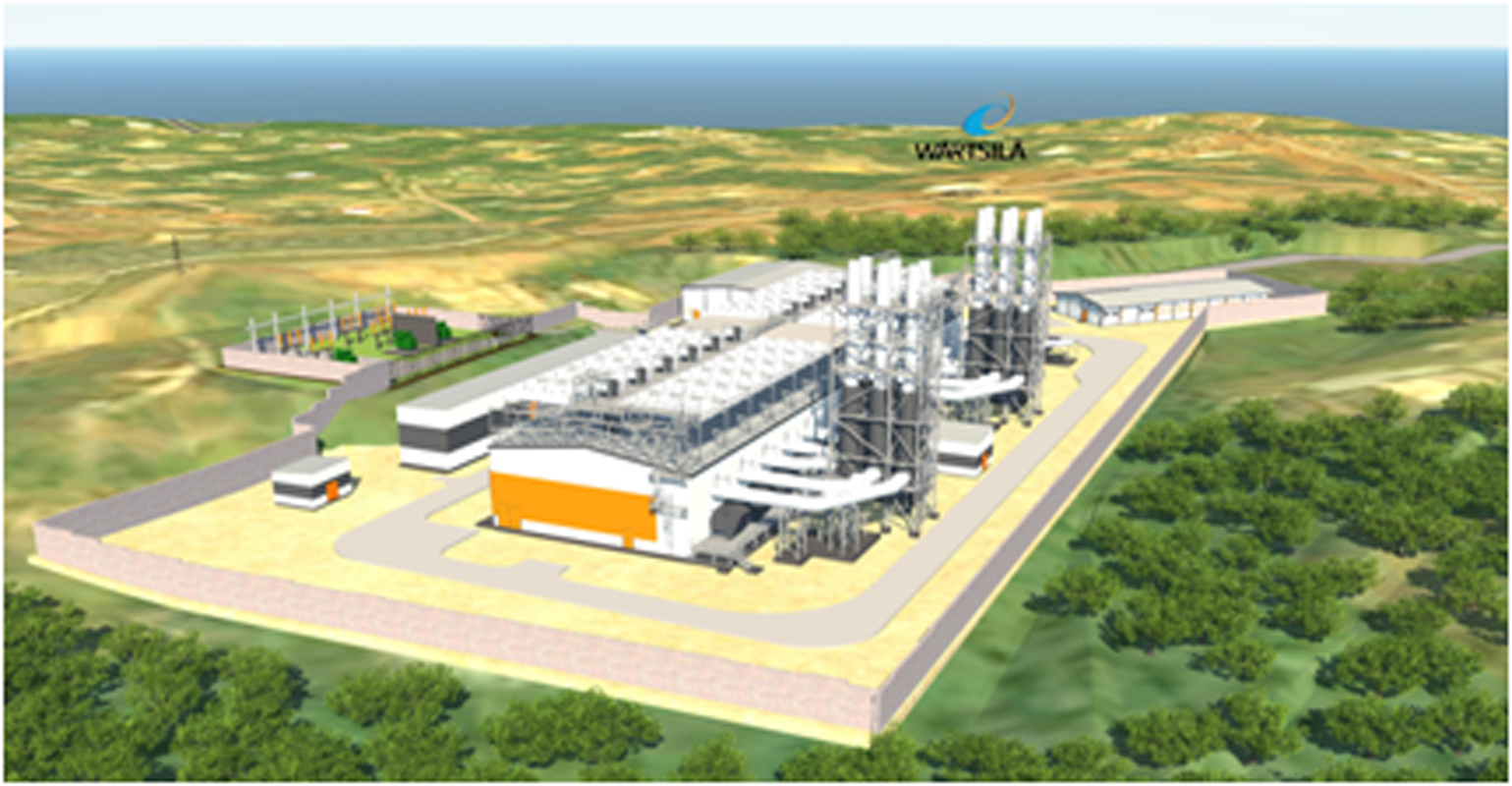

Selon les responsables de Gabon Power Company, le projet consiste à développer, financer, concevoir, construire, exploiter et maintenir une centrale thermique au gaz d’une capacité de cent vingt mégawatts (120 MW). Le site du Projet se situe dans le deuxième arrondissement de la commune d’Owendo, quartier d’Akournam, à environ 15 kilomètres au Sud de la capitale, Libreville.

Le projet est porté par le Fonds gabonais d’investissements stratégiques (FGIS), à travers sa filiale, Gabon power company (GPC). Il est conjointement développé par GPC et Wärtsilä à travers une société projet de droit gabonais Orinko S.A.

Cette centrale sera exploitée et maintenue pendant une durée de 15 ans par Wärtsilä. A l’issue de cette période, les responsabilités d’exploitation et de maintenance de la centrale seront transférées au gouvernement gabonais. La durée de vie de la centrale est évaluée à 25 ans au minimum.

L’objectif à terme est de pérenniser la production d’électricité du Gabon dédiée au réseau, en proposant quatre principaux axes. Il s’agit de soutenir pleinement à l’économie gabonaise, par la création d’emplois locaux, le transfert de compétences et une contribution positive aux revenus fiscaux du pays.

En outre, il devrait répondre aux exigences environnementales locales et internationales, par l’utilisation plus efficace des ressources gazières et l’amélioration de l’existant en termes d’émissions et de nuisances sonores ;

Le troisième axe vise une solution économique. Cela, en offrant un tarif compétitif de génération électrique. La dernière composante repose quant à elle, sur la mise en place d’une solution pérenne, avec un retour des actifs en excellente condition de marche avec une durée de vie significative à l’issue du Contrat d’Achat d’Energie (CAE) long terme (15 ans).

En termes de spécificités, la centrale électrique sera équipée de 12 groupes moteurs et alternateurs. Il est basé sur cette technologie qui peut s’adapter à une charge fluctuante et évolutive avec la capacité de fonctionner à pleine charge ou à charge partielle tout en conservant un rendement élevé que d’autres technologies ne permettent pas.

Durant l’atelier, le Directeur général de GPC, Marcellin Massila Akendengué a tenu à rassurer sur la construction de cette centrale. « Fin 2022 nous démarrons les premiers travaux ; les études techniques sont terminées, nous attendons juste les questions d’études d’impact environnemental et social et la question essentielle qui est le plan d’action de réinstallation des ménages qui sont impactés dans la zone du projet », a-t-il indiqué.

Quant à Marie Françoise Dikoumba, gouverneur de la province de l’Estuaire, elle s’est réjouit des détails fournis par les parties prenantes. « Les parties prenantes ce sont exprimées et nous avons eu l’assurance du porteur sur le déroulement et la mise en œuvre dudit projet », a-t-elle déclaré.

Selon les informations recueillies, «La mise œuvre du projet de développement, de construction, d’exploitation et de maintenance de la centrale thermique au Gaz dans la commune d’Owendo, devra améliorer les conditions de vie des populations souvent confrontées aux récurrents délestages. Elle va aussi augmenter l’offre énergétique dans cette ville côtière industrielle ».

La phase de construction de ladite centrale va durer 21 mois, à compter du quatrième trimestre 2022, au troisième trimestre 2024. Quant à la mise en service, elle est prévue entre la deuxième moitié de 2024 et le premier trimestre 2025.

Un site de relogement des familles impactées sera identifié sous peu, par la commune d’Owendo. Enfin, le nombre d’employés dépendra quant à lui, de la charge de travail occasionnée par les travaux et atteindra un pic de près de 335 personnes mobilisées, renseigne-t-on du côté de GCP.



Article Précédent

Gabon : L’Etat paraphe un contrat d’achat d’énergie avec la société SOLEN

Article Suivant

Au Congo, la croissance passe de la récession de -6,2 % en 2020 à l’embellie de à -1,50 % en 2022 (officiel)

Article Suivant
La ministre de l’Economie, du plan, de la statistique et de l’Intégration régionale, Ingrid Olga Ghislaine Ebouka-Babackas.

Au Congo, la croissance passe de la récession de -6,2 % en 2020 à l’embellie de à -1,50 % en 2022 (officiel)

Laisser un commentaire Annuler la réponse

Votre adresse e-mail ne sera pas publiée. Les champs obligatoires sont indiqués avec *

En continue
Propulsez votre aventure à la Semaine africaine de l’énergie 2026, explorez sept axes stratégiques et connectez-vous avec les leaders énergétiques africains
Au Gabon, les Nations Unies renforcent le dialogue stratégique avec les organisations de la société civile
La Banque mondiale soutient un programme régional pour élargir l’accès aux énergies renouvelables et créer des emplois en Afrique de l’Ouest et du Centre
Gabon : Les besoins de financement du Pacte national de l’énergie s’élèvent à 4,169 milliards USD (Rapport)
Gabon : Le ministère des Mines suspend les activités de recherche et d’exploitation de l’or à petite échelle
Crise climatique : Le Secrétaire général des Nations unies, António Guterres appelle à tourner la page des énergies renouvelables avec sept initiatives majeures
Gabon : L’École des Mines et de la Métallurgie, 10 ans à forger l’excellence au service du secteur minier gabonais
Energie : Le Gabon se dote d’une feuille de route stratégique pour garantir un accès universel à une énergie abordable, fiable, durable et propre à l’ensemble des citoyens
Développement des compétences : La certification CACES® R483, un levier de performance pour 25 collaborateurs d’AGL
Gabon : Le ministre des Mines, Sosthène Nguema Nguema parraine la quatrième promotion d’ingénieurs de l’École des Mines et de la Métallurgie de Moanda
https://www.conjonctures.net/wp-content/uploads/2025/03/election-du-president-de-la-republique-au-gabon-2025.mp4

AVIS A MANIFESTATION D’INTÉRÊT POUR LE RECRUTEMENT D’UN CABINET DE CONSULTANTS POUR L’ASSISTANCE TECHNIQUE AU PROGRAMME D’AMÉLIORATION DU FONCTIONNEMENT DES INSTITUTIONS DE LA CEMAC (PRAFI-CEMAC)

https://www.conjonctures.net/wp-content/uploads/2024/03/emrald-security-services.mp4

Transition

DR.

La Banque mondiale soutient un programme régional pour élargir l’accès aux énergies renouvelables et créer des emplois en Afrique de l’Ouest et du Centre

par SC
juin 23, 2026
0

...

DR.

Energie : En Afrique du Sud, l’Etat gabonais et ses partenaires, IFC, GPC et EDF power solutions unissent leurs forces pour développer le projet hydroélectrique de Booué de près de 400 MW

par SC
juin 19, 2026
0

...

DR.

Gabon : La CNSS annonce la mise en paiement de 192 nouveaux pensionnés

par SC
juin 17, 2026
0

...

DR.

Afrique centrale : Les partenaires internationaux en appui aux femmes commerçantes transfrontalières face aux difficultés qu’elles éprouvent dans l’exercice de leurs activités

par SC
juin 13, 2026
0

...

DR.

Afrique centrale : Malgré de nombreuses tracasseries, les femmes représentent près de 70 % des opérateurs dans la zone Cameroun–Gabon–Guinée équatoriale et assurent plus de 60 % des exportations (CEA)

par SC
juin 13, 2026
0

...

Newsletter

© 2021 conjonctureseconomiques.com - Powered by Webmaster Freelance.

Pas de résultats
Voir tous les Resultats
  • Accueil
  • CHARTE POUR LA PROTECTION DES DONNÉES
  • CONDITIONS GÉNÉRALES D’UTILISATION
  • MENTIONS LEGALES
  • Newsletter
  • Nous contacter
  • Page d’exemple
  • PUBLICITÉ
  • Sample Page

© 2021 conjonctureseconomiques.com - Powered by Webmaster Freelance.

Welcome Back!

Login to your account below

Forgotten Password?

Retrieve your password

Please enter your username or email address to reset your password.

Log In

Add New Playlist

Nous utilisons des cookies pour vous garantir la meilleure expérience sur notre site web. Si vous continuez à utiliser ce site, nous supposerons que vous en êtes satisfait.Ok
